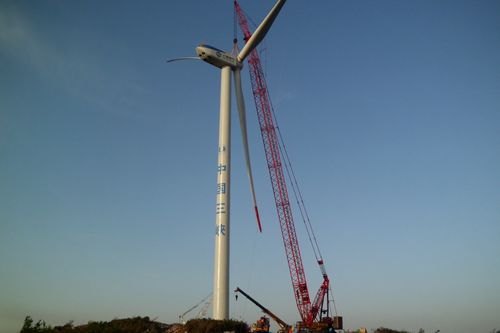

5月10日,由十七冶风力与太阳能发电工程技术公司承建的三峡新能源利川汪营风电场项目首台风机顺利吊装成功。 该工程位于湖北省利川市城区西北34km齐岳山,海拔1500~1800m,属山脊地形。总规划装机容量约200MW,其中利川汪营风电场规划装机容量为48MW, 由24台2MW风力发电机组成,计划工期90天。 项目经理部自进场以来,成功克服了山高路险、场地狭小、雨多雾大等各种困难,充分发扬“高效严谨、精细务实”的企业作风,顺利完成第一台风机的安装任务。
